拿下“湖南之最”,湖南交通设计院设计的官新高速上演“极限挑战”

时间:2023-12-27浏览量:

    大道如虹,穿山越水,纵横驰骋于湘中腹地。

    官新高速,既是国家“十三五”165项重大工程项目之一,也是国家扶贫重点工程建设项目。


         作为G59呼北高速途经湖南的重要一段,起于怀化市沅陵县官庄镇沐濯铺,接G59张官高速公路,止于娄底市新化县琅塘镇水口坑,接长芷高速公路,主线全长76.581公里。

    该项目被称作湖南省桥隧比例最高、施工难度最大的高速公路建设项目,桥隧比例高达74.8%,其中桥梁106座,隧道22座,全程基本上被桥、隧、路三分。

    桥隧比例超高,难度风险罕见,官新高速设计、施工上演“极限挑战”。通车之际,官新高速主要设计方——湖南建投集团旗下湖南省交通规划勘察设计院有限公司(简称“湖南交通设计院”),从设计师的角度选取桥、隧、路“代表作”,来解读这条湘中新通道。


现场“搭积木”,建造“三湘第一跨”

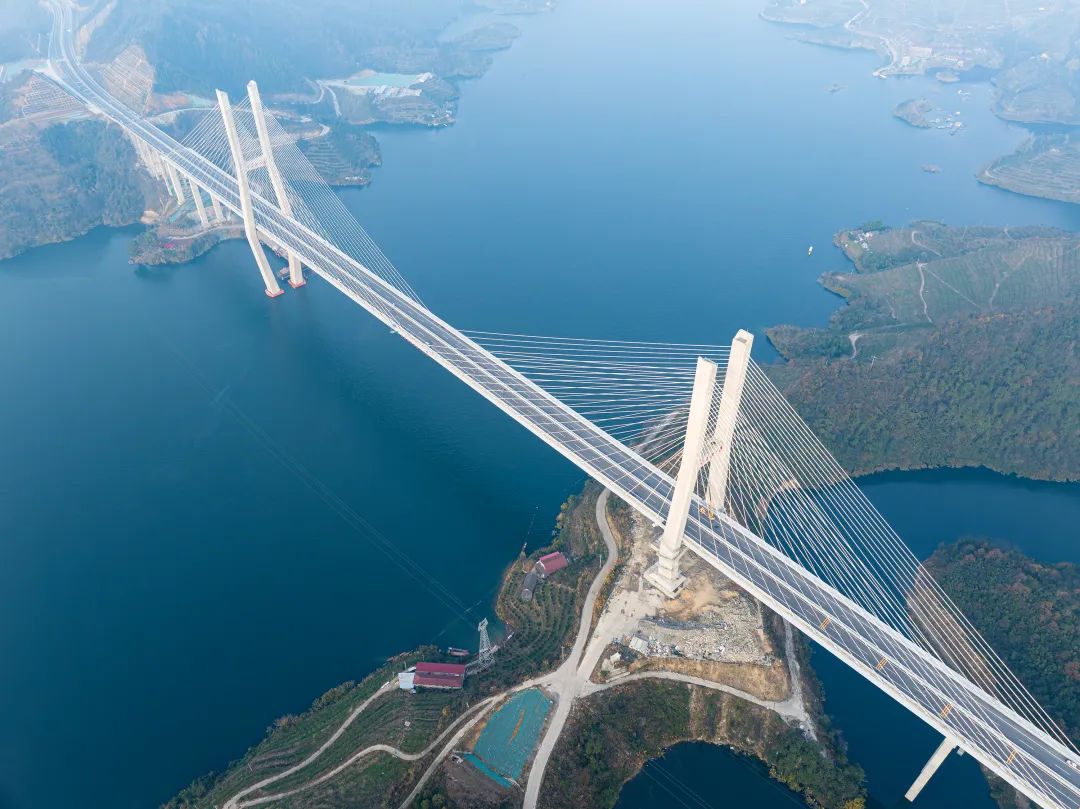

    雪峰湖大桥以雄伟之姿,横卧碧波之上,延伸至两岸的群山中,扎根在水面宽度超550米、最大水深超60米的柘溪水库中,成为武陵山区的一座新地标。


    雪峰湖大桥的建造,犹如设计师的艺术作品,既考虑了工程技术的难度,也汲取了美学的灵感。其设计难点在哪?

    其一,在超宽水面、超大水深的库区架桥,大型船舶资源匮乏,与外界道路不通,大型材料、设备及构件无法到达施工现场。

    其二,工程位于雪峰湖国家湿地公园、湖南柘溪国家森林公园以及柘溪水库、资江等生态功能脆弱区,施工环保要求高。

    针对这些工程技术难点,我司设计团队经过深入研究,多次进行方案比选,最终提出采用跨径500米的斜拉桥方案,最大程度地减少深水基础的数量,降低水中基础施工难度,还能减少桥梁施工对环境的污染。


    山岭库区场地受限,桥梁钢梁作为大桥的“骨头”,制作工艺不得有丝毫马虎。享受国务院特殊津贴专家、我司副总工程师刘榕介绍,经过多轮比选,最终以“化整为零”的方式,通过钢混组合梁“搭积木”式拼装建造雪峰湖大桥。

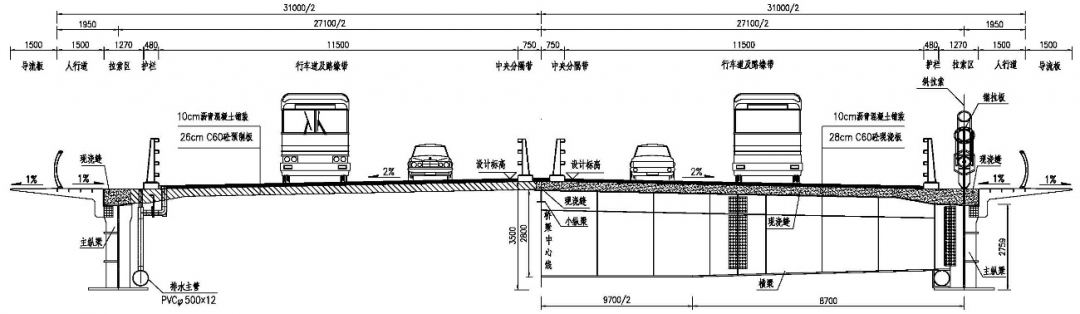

    主梁为混凝土桥面板+“工”字型钢梁的组合梁形式,全桥共18种梁段形式,83个梁段。为了将这些像“积木”一样的钢梁拼装好,边主梁节段之间、边主梁与横梁、横梁与小纵梁均采用高强螺栓连接。


   “将工厂预制的钢梁和桥面板等构件预制验收后,走公路,转水路,用船舶运送到现场,在现场进行拼装。”刘榕说:“每段钢梁之间的衔接都必须严丝合缝,现场焊接风险大、差错率高,采用高强螺栓能更好地确保桥梁安全。”

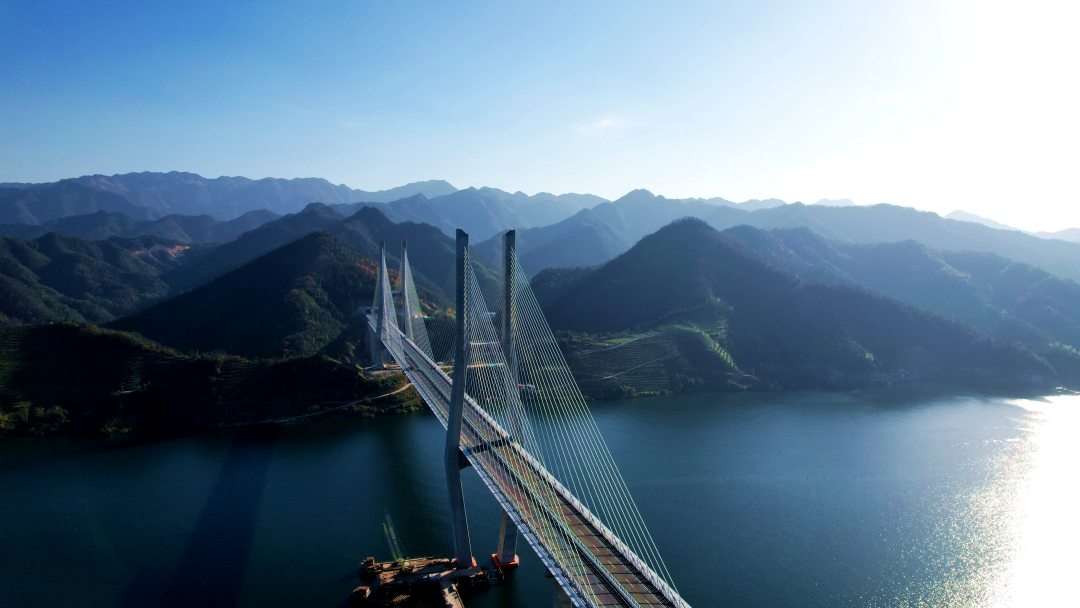

    刘榕表示,雪峰湖大桥是目前湖南省跨度最大钢混结构斜拉桥,为钢混组合结构桥梁在山区高速公路的推广应用提供了很好的示范,不负“三湘第一跨”斜拉桥之名。

    与官新高速相接,张官高速洞庭溪沅水特大桥跨越五强溪水库及五强溪国家湿地公园,便是汲取雪峰湖大桥设计施工经验,建造了主跨800米的双塔单跨组合梁悬索桥。


修炼“遁地术”,大山深处追光而行

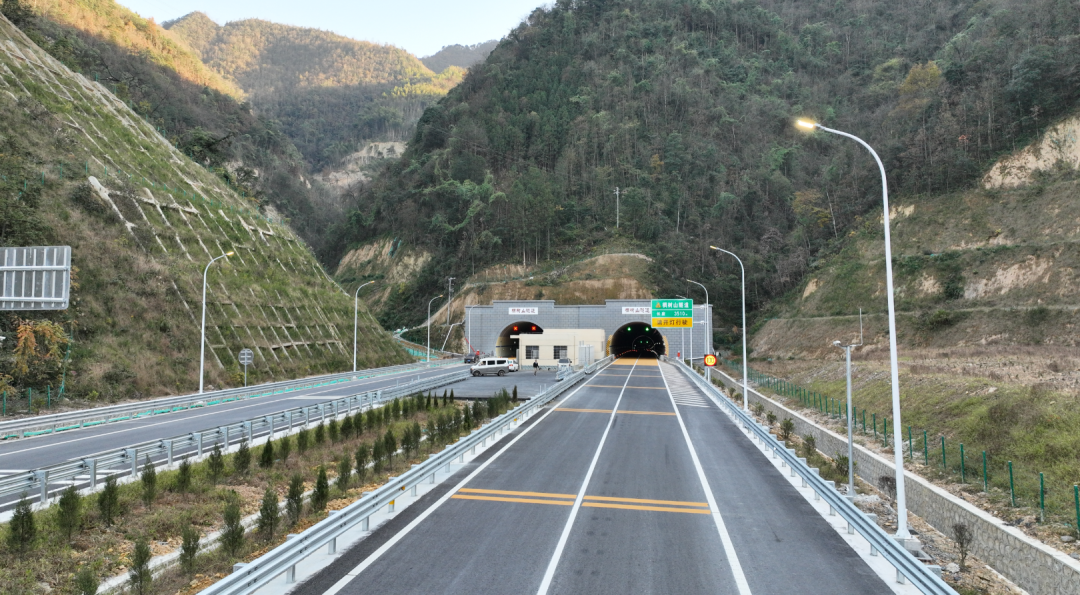

    官新高速沿线地质主要为泥质板岩和砂质板岩,风化程度高,部分地段为石灰岩,溶洞、溶沟、溶槽、溶蚀裂隙较多,稳定性差。这是全线22座隧道遇到的棘手难题。

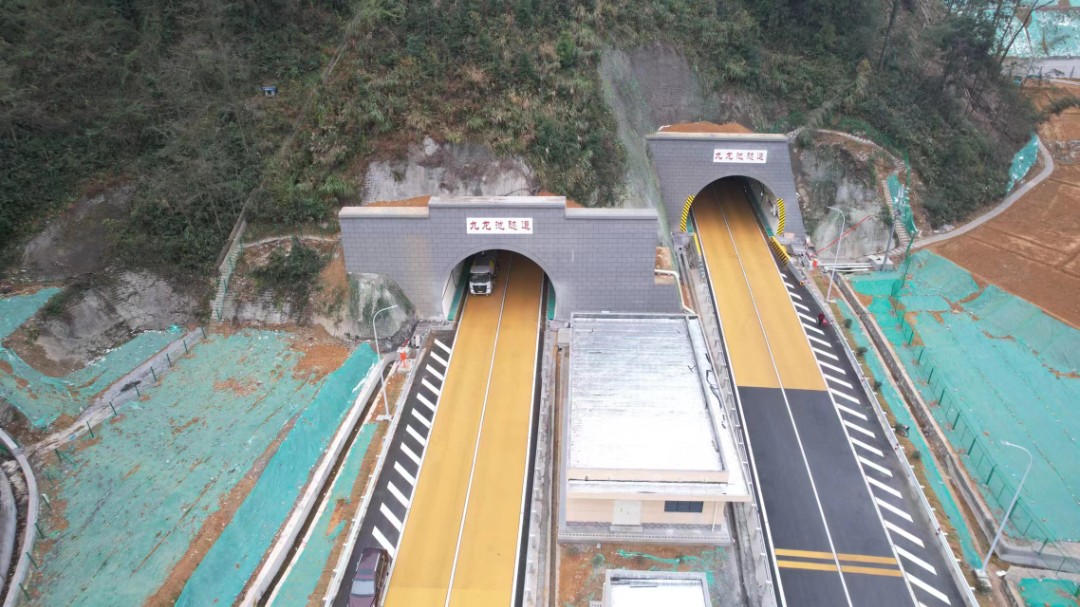

    全长逾4.3公里九龙池隧道,位于雪峰山脉北端,为全省第二长在建隧道,是官新高速的另一个控制性工程。其地质构造极为复杂,隧址区内发育11条断层破碎带,最大埋深达471米,Ⅳ、Ⅴ级围岩占比高达63%,给隧道开挖以及长期稳定、安全行驶带来极大挑战。


    经过反复研究和试验,我司探明原因,提出“主动控制、提前预防”的理念,提前加固断层破碎带岩体,与变形“抢时间”,使破碎带岩体提前得到了有效控制。

    面对较大围岩压力,他们改变了常规的“遇弱强支、遇强弱支”的原则,在隧道高地应力段采用“临时护罩+刚性初期支护+二次衬砌”组合形式的支护结构,解决了软岩容易发生大变形和塌方的问题,形成了一层“铜墙铁壁”。“隧道围岩压力大,在设计施工时要扩大隧道开挖面积,通过临时护罩支撑后,让围岩释放一部分压力,再进行支护和衬砌,就能有效解决隧道拱变形和塌方的问题。”我司隧道院院长王海林补充解释。


    及时“堵漏”,也是处于富水区的九龙池隧道面临的一大重要难点。涌水几乎伴随了九龙池隧道施工的全过程,针对这一情况,我司结合超前地质钻探明前方突泥、涌水情况,提前采取预防措施,设计“以堵为主、限量排放”的控制型防排水体系,有效解决了富水断层破碎带隧道施工涌水问题。

   “对于突水、涌水现象,我们会先探明来水源头,再‘对症诊治’。”我司隧道院总工杨雄介绍,官新高速22座隧道设计,他们根据不同断层破碎带富水情况,提出了分段前进式、分段后退式及全孔一次性等三种注浆方式,确保了隧道施工安全。


“封印”高边坡,建立行业新标准

   官新高速位于雪峰山脉腹地,沿线峰峦叠嶂、河谷深切,地形起伏频繁,穿越众多峭壁深壑,同一断面最大相对高差达200余米。这也意味着,公路两侧存在塌方、山体滑坡、巨石滚落等潜在安全风险。


    位于安化县境内的金鸡大桥,经南金乡三龙村、南金村,蜿蜒曲折,穿行于狭长的山谷之间,两侧山势高且陡峻,最大高差超70米。

   “两侧高山,加之桥位切方区域多为‘卸脚式’切坡,极易形成顺层滑坡、崩塌、巨型危岩体滚落等不良地质,安全风险时刻悬在我们的头顶。”我司公一院总工樊华明说,他们组成团队展开攻关,通过对此处高边坡地质进行勘测与详细分析,结合实测数据,多次商讨给出防护方案,“险之又险,慎之又慎”。

    在金鸡大桥施工区,从下到上,采用主动防护网和被动防护网“捆住”两侧陡峻崖壁,通俗地说,就是给高边坡“系”上钢绳网兜住落石;再对桥墩开挖范围内的顺层高边坡“全身”打入抗滑桩、锚索或锚杆框架梁加固,将危墙体由内到外全部“封印”。

    在边坡处置过程中,我司还编制了两项具有自主知识产权的软著:HNCDI-FRAME 公路边坡框架梁内力计算软件 V1.0 和《HNCDI_ CPARS 圆形和环形截面受弯承载力快速计算软件》,利于后续山区高速设计。

    为了精准勘探沿线复杂的地势环境,我司还将机载雷达激光扫描技术应用到设计中,通过机载激光扫描技术,准确掌握沿线地形起伏真实状态,形成数字地形图。

    官新高速穿山岭、越沟谷、跨库区,这项新技术的使用可以探测路线周围两公里范围内的地势地貌情况,不仅能用于高速设计时沿线的环境调查、征拆量统计,优化道路选线,还可以自动提取设计线路纵横断面,进行可视化检核,更好地优化道路设计方案。

    我司总经理向建军表示:“官新高速是目前湖南省桥隧比例最高、施工难度最大的高速公路项目,但我们凭借丰富的山区高速勘察设计经验,结合了绿色低碳与景观要求,不仅圆满攻克了一系列重难点,更是在新结构、新材料、智能制造等应用上不断创新,形成了诸多可复制、可推广的先进经验。”
